市城市燃熱集團投資16.4億元實施的“西熱東送”工程二標段開始施工開挖。

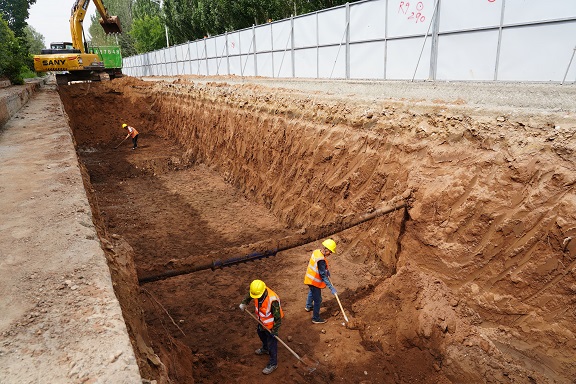

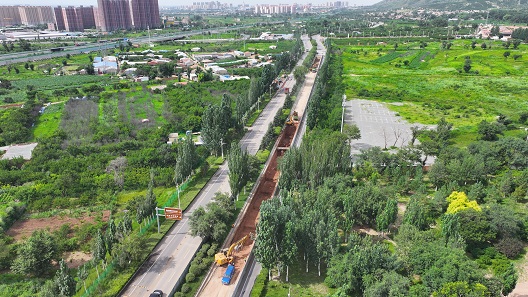

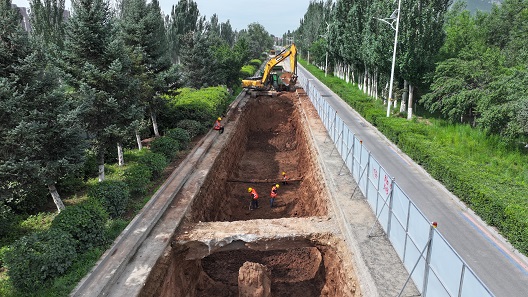

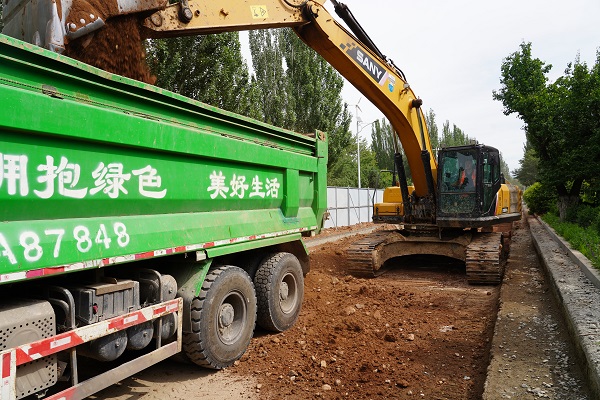

7月18日上午,筆者來到烏素圖公園西側的“西熱東送工程”第二標段施工現場,3臺挖掘機轟鳴作業,30余名施工人員不懼高溫“烤”驗,揮汗如雨,正全力推進破路施工。據現場工地甲代城發供熱公司生產處孟超介紹:“‘西熱東送’二標段工程全長4500米,西起生態路烏素圖公園西側,東至生態路與通道北路交匯處西側,將敷設2條管徑為DN1600的供熱管道?!?/span>
呼和浩特市東北部區域(三合村片區、毫沁營片區、大學城片區、惱包村片區)主要依賴大唐長輸熱源、燃煤和燃氣鍋爐供熱,熱電聯產清潔熱源未全覆蓋,為進一步推進東北區域熱電聯產清潔熱源100%全覆蓋,協助蒙能集團解決金山電廠三期熱源消納事宜,緩解因旗下?tīng)I電廠停建導致的清潔熱源供熱缺口,推進燃煤鍋爐替代。市城市燃熱集團計劃投資16.4億元,利用2年時間建設完成“西熱東送”工程。
“西熱東送”工程作為首府重要的供熱民生工程,建設管網總長度33.5km,其中2×DN1600管道長度21km、2×DN800管道長9Km、2×DN400管道長度3.5km;其中中繼泵站一座、隔壓兩座(毫沁營、三合村熱源廠內各一座),2026年8月底全部完工,2026—2027年供暖期投入運行。項目建成后,2027年可新增清潔供熱面積2900萬平方米,2035年可通過大溫差換熱站改造,實現供熱面積3533萬平方米。
據了解,二標段施工隊自7月3日正式進場立圍擋、銑刨路面至今,整個項目團隊便進入全力沖刺狀態。面對75天的緊張工期,項目部科學調度資源,確保人機高效協作,力爭按時完成建設目標。當前各項工作正按計劃有序展開。
當前,呼和浩特正值雨季,為最大限度降低天氣對工程進度與施工安全的影響,項目部已提前制定周密的雨季施工預案和防汛應急措施,備足防汛物資,強化現場巡查與隱患排查,為工程順利推進筑牢安全屏障。
